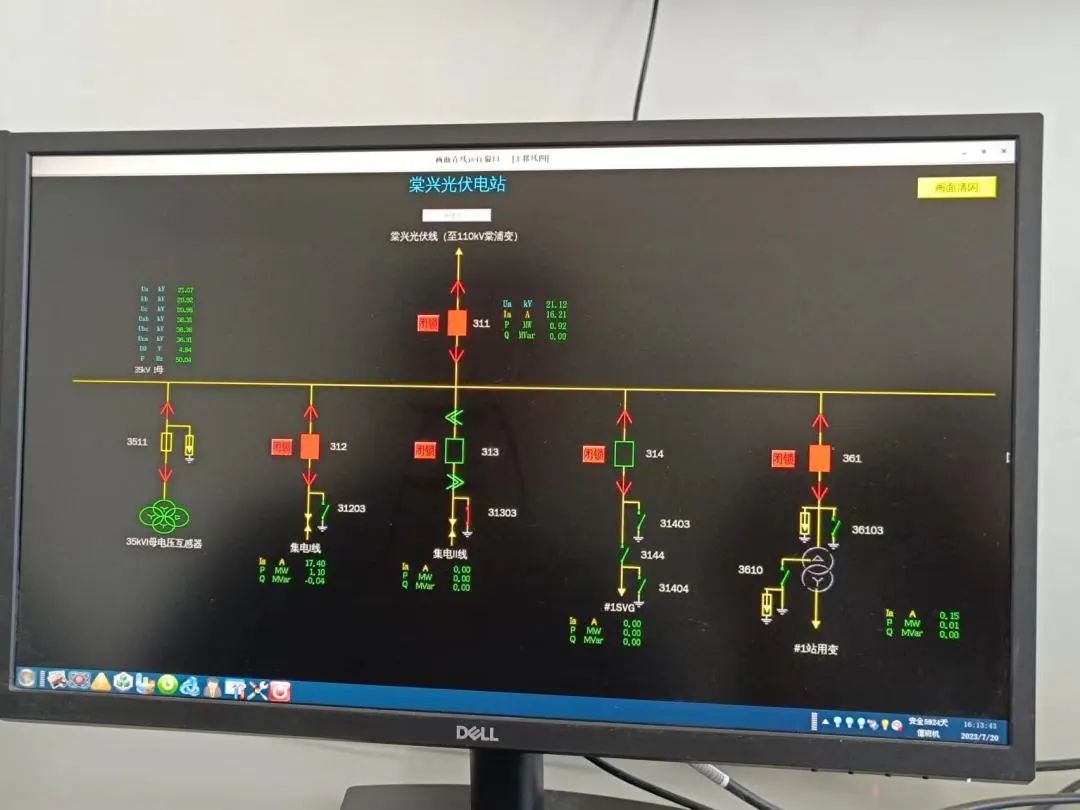

“0.00MW”、“0.92MW”……隨著電腦顯示屏上數字的不斷跳動,7月20日,棠興公司30兆瓦光伏發電項目成功實現并網發電。
棠興公司30兆瓦光伏發電項目位于宜豐縣城東,于2021年9月被江西省能源局納入2021年第二批光伏發電競爭優選項目庫,是新余礦業公司2022年開工建設的重點項目之一。該項目規模為30兆瓦,總投資約1.3億元,項目占地近580畝。項目建成后,年均發電量達3500萬度,預計可實現年產值1300萬元,每年可節約標準煤1.1萬噸,減少二氧化碳排放量約3.4萬噸,節能減排效應顯著。

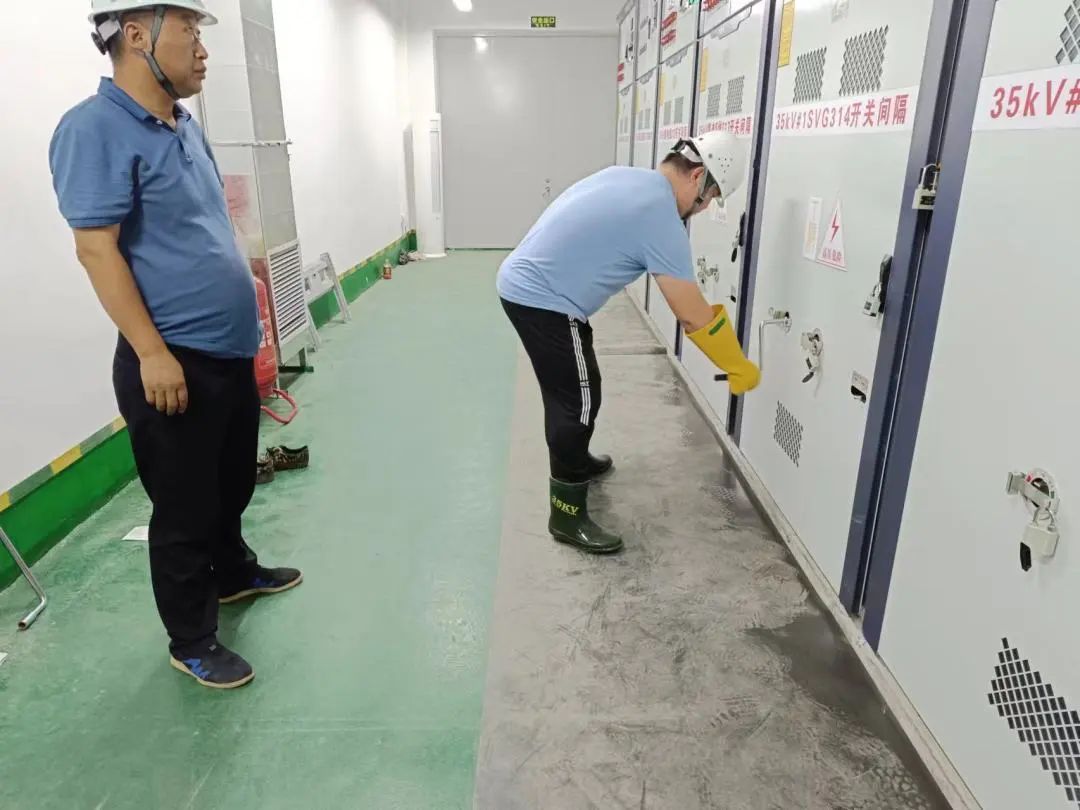

該項目跨宜豐縣棠浦鎮、新莊鎮兩鎮,項目建設及管理難度較大。棠興公司克服項目建設過程中的種種困難,以“白+黑”、“5+2”的工作狀態攻克一個個難題。可再生能源質量監督工作是個新事項,沒有經驗可借鑒,棠興公司認真針對專家組提出的問題,分類、專人、限時進行整改,僅用十天就完成了整改工作,取得可再生能源質量監督同意并網的意見書,確保并網工作順利完成。
棠興公司30兆瓦光伏發電項目成功并網既是棠興公司實現轉型發展邁上新能源產業發展之路的具體舉措,也是棠興公司學習貫徹習近平新時代中國特色社會主義思想的生動實踐。棠興公司將繼續做好項目并網后的安全運維、發電效率提升等各項工作,進一步融入新余礦業“121”新能源發展戰略,為構建現代化新能源產業新平臺貢獻棠興力量。
